Architecte extension maison en Île-de-France : guide 2026
Sommaire
Étendre une maison en Île-de-France, c'est gagner de la surface sans changer d'adresse. C'est aussi composer avec un PLU souvent strict, une parcelle déjà inscrite dans son contexte, et un bâti existant qu'il faut prolonger sans le défigurer. Cette page décrit la méthode d'une extension réussie, les autorisations à anticiper, les choix structurels possibles, et illustre le propos par notre projet à Villiers-sur-Marne, qui requalifie une parcelle d'angle dans un tissu pavillonnaire dense.
Qu'est-ce qu'une extension de maison ?
Une extension de maison est l'ajout d'un volume habitable à un bâtiment existant, par adjonction horizontale, surélévation, ou aménagement de combles.
L'extension horizontale prolonge la maison au sol, en s'inscrivant dans la continuité du bâti ou en s'en détachant. La surélévation ajoute un niveau sans empiéter sur le sol. L'aménagement de combles exploite un volume existant sous toiture sans modifier l'enveloppe.
Le cadre réglementaire repose sur le Code de l'urbanisme (articles R.421-1 et suivants) et sur le PLU communal. En Île-de-France, chaque commune fixe ses règles : emprise au sol maximale, hauteurs, prospects, distance aux limites séparatives. Le recours à un architecte devient obligatoire dès que la surface totale après travaux dépasse 150 m².
Les étapes d'une extension de maison
Étape 1 Lecture du lieu et étude de faisabilité
L'étude commence par le PLU communal. Il fixe la surface maximale extensible (emprise au sol, coefficient de pleine terre), la hauteur autorisée, les distances minimales aux limites séparatives, et les prescriptions architecturales (matériaux, toitures, ouvertures). À ces règles s'ajoutent les éventuelles servitudes de la parcelle et le règlement de lotissement s'il existe.
Sur le terrain, on regarde l'orientation, la topographie, les vues, l'accès, les arbres remarquables, et le voisinage immédiat. Cette lecture détermine la position de l'extension, son orientation, sa relation au jardin et à la rue. Une étude de faisabilité formelle peut être commandée à ce stade pour sécuriser la décision.
Étape 2 Définition du programme
L'extension naît rarement par hasard. Une famille s'agrandit, un télétravail s'installe, des parents vieillissants viennent vivre à proximité. Le programme se construit avec le client : nombre de pièces, usages, articulation avec l'existant, anticipation à 10-15 ans.
Étape 3 Conception architecturale
C'est ici que l'extension prend sa forme. Un volume neuf accolé à l'existant, une greffe en retour, un prolongement bas qui prolonge l'horizontale du jardin, ou au contraire un volume vertical qui contraste. Le choix engage le rapport entre l'ancien et le nouveau : continuité matérielle, contraste assumé, jeu de proportions.
Étape 4 Choix structurel et raccord à l'existant
Le raccord constructif entre l'existant et l'extension est un point sensible. Il faut éviter les fissures par tassement différentiel, gérer les joints de dilatation, garantir l'étanchéité à l'air et l'eau. L'extension peut être en maçonnerie traditionnelle (parpaing, brique, pierre), en ossature bois (DTU 31.2) ou en mixte. L'ossature bois est appréciée pour sa rapidité de mise en œuvre, sa légèreté, et ses performances thermiques.
Étape 5 Permis de construire ou déclaration préalable
En zone PLU, la déclaration préalable suffit jusqu'à 40 m² de surface de plancher créée ; au-delà, c'est le permis de construire. Hors PLU, le seuil tombe à 20 m². Le recours à un architecte est obligatoire dès que la surface totale dépasse 150 m² après travaux. Les délais d'instruction sont de 2 mois pour une maison individuelle, 3 mois pour les autres bâtiments. Un délai de recours des tiers de 2 mois s'applique après affichage du permis.
Étape 6 Direction de l'exécution
Le chantier d'extension se déroule souvent en site occupé. La coordination doit anticiper les nuisances, séquencer les interventions, et préserver l'usage de la maison existante autant que possible. Le suivi de chantier hebdomadaire, les visas des plans d'exécution, le contrôle qualité et la gestion des aléas relèvent de l'architecte. À la livraison, les garanties légales s'ouvrent : parfait achèvement (1 an), bon fonctionnement (2 ans), décennale (10 ans).
Repères chiffrés
| Critère | Valeur indicative | Source |
|---|---|---|
| Seuil DP / PC en zone PLU | 40 m² | Service-public.fr |
| Seuil DP / PC hors PLU | 20 m² | Code urbanisme R.421-14 |
| Recours architecte obligatoire | 150 m² surface totale | CROAIF |
| Délai instruction PC maison individuelle | 2 mois | Service-public.fr |
| Délai recours des tiers | 2 mois après affichage | Code urbanisme L.600-3 |
| Durée études + permis | 4 à 6 mois | Observation TBA, projets IDF 2023-2025 |
| Durée chantier extension type 65 m² | 6 à 9 mois | Observation TBA, projets IDF 2023-2025 |
| Garantie décennale | 10 ans après réception | Code civil 1792 |
Points de vigilance
⚠️ Vérifier l'emprise au sol consommée avant tout projet. Beaucoup de PLU plafonnent l'emprise et exigent un coefficient de pleine terre. Une parcelle déjà saturée ne peut plus être étendue horizontalement — la surélévation devient alors la seule option.
⚠️ Anticiper le raccord constructif et thermique avec l'existant. Les défauts de raccord génèrent fissures, ponts thermiques et infiltrations. Un soin particulier doit être porté aux joints de dilatation, à la continuité de l'isolation, et au traitement des points singuliers.
⚠️ Distinguer surface de plancher et emprise au sol. L'emprise au sol est la projection verticale du bâtiment sur le terrain. La surface de plancher est la somme des surfaces closes et couvertes, hors épaisseur des murs et certains volumes. Confondre les deux conduit à des erreurs de chiffrage et de calcul réglementaire.
⚠️ Site occupé : prévoir l'inconfort. Une extension en site occupé impacte le quotidien pendant 6 à 12 mois. Bruit, poussière, accès, alimentation provisoire — tout doit être anticipé dans le planning et le contrat.
Cas pratique — extension d'une maison à Villiers-sur-Marne (94)
À Villiers-sur-Marne, dans le Val-de-Marne, dans un tissu pavillonnaire dense, une parcelle s'inscrit en angle entre deux rues. La maison existante avait vu se greffer au fil des années une succession d'annexes et de petites extensions, qui avaient fini par former un ensemble désordonné, sans véritable lecture urbaine. Le projet est venu d'abord requalifier l'urbanité de ce bâti accumulé, en remettre les volumes en ordre, et redonner à la parcelle une lecture claire depuis l'espace public.

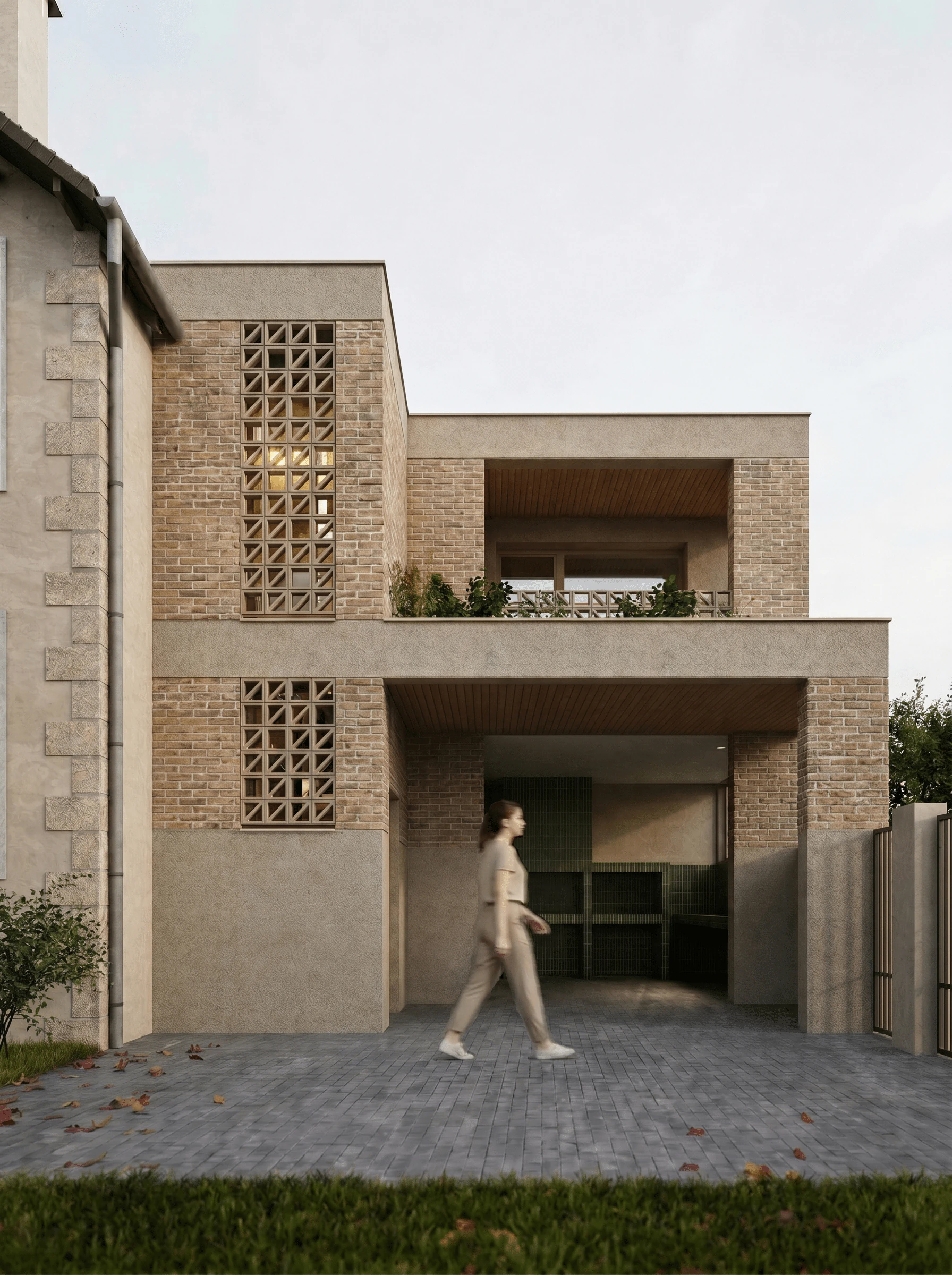

À l'occasion de l'arrivée d'un enfant, la famille a engagé une transformation qui dépasse la simple extension. Le projet déploie un volume neuf de 65 m² sur deux niveaux, accolé à la maison existante. Au rez-de-chaussée, une pièce flexible accueille la voiture, mais peut tout aussi bien se transformer en cuisine ou séjour d'été ouvert sur le jardin. À côté, l'entrée trouve enfin une place couverte.

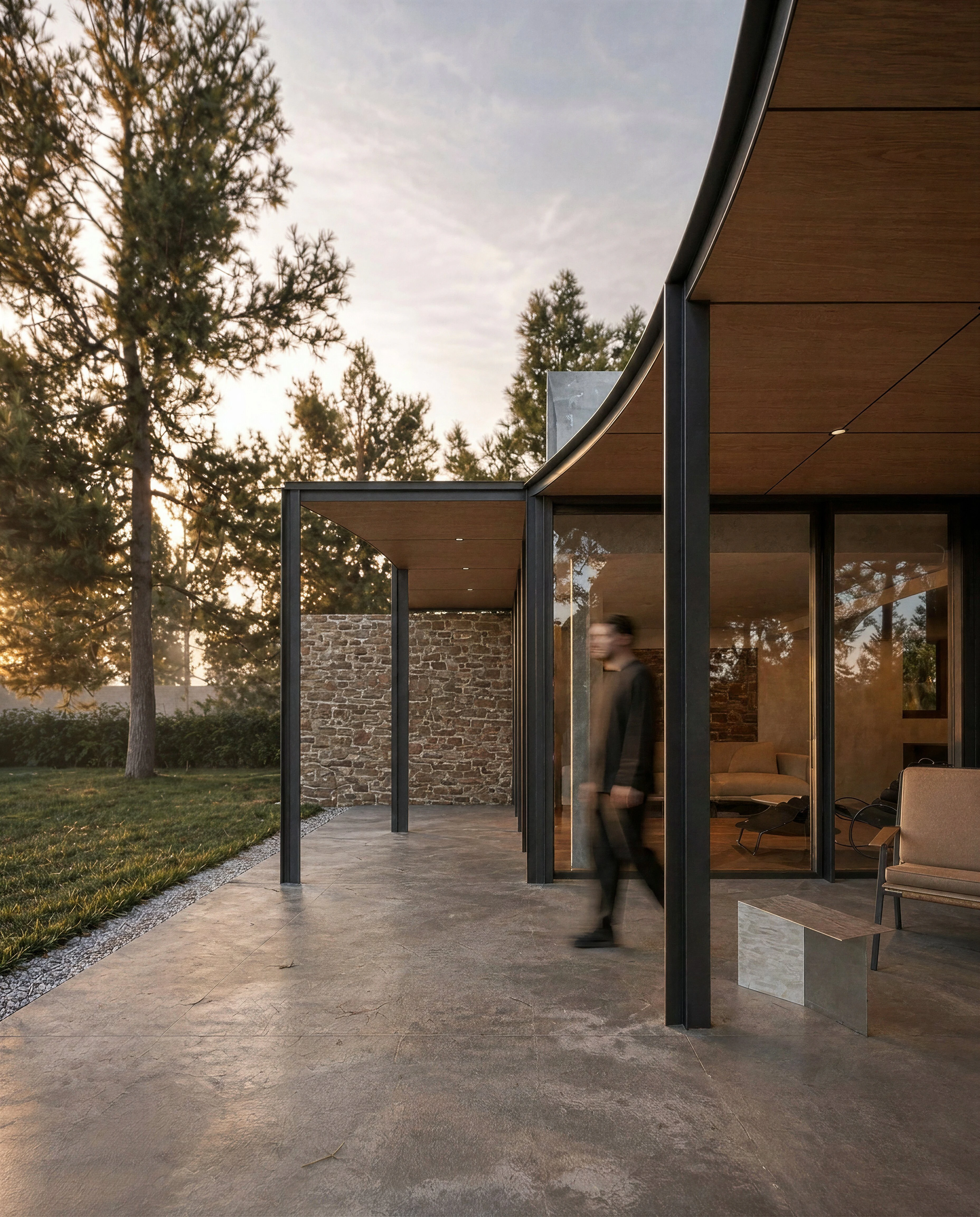

À l'étage, la suite parentale et la cage d'escalier prennent place. L'escalier, jusque-là logé au cœur des pièces de vie, est externalisé et intégré dans le nouveau volume. Il libère ainsi l'espace de vie de la maison existante. La suite parentale est prolongée par une loggia filtrée par un moucharabieh en blocs ciment, qui se prolonge elle-même par un porche couvrant l'accès.
La toiture-terrasse, imposée par le PLU, contraste avec la pente de la maison existante mais garde un lien par la matérialité. La façade est traitée en brique de terre cuite, scandée par des bandeaux maçonnés qui marquent les niveaux et viennent s'aligner sur la clôture.
→ Voir le projet complet : Extension d'une maison individuelle — Villiers-sur-Marne
TBA Architecture intervient sur des projets d'extension en Île-de-France, de la maison individuelle au collectif. Voir également l'extension d'une maison des années 50 à Thiais.
À retenir
- Le PLU communal est le premier filtre : emprise, hauteur, prospects, prescriptions architecturales.
- Trois formes possibles : extension horizontale, surélévation, aménagement de combles.
- Le seuil de 40 m² (zone PLU) déclenche le permis de construire ; 150 m² total après travaux rend l'architecte obligatoire.
- Le raccord constructif et thermique avec l'existant est un point sensible.
- Une extension n'est pas qu'une question de surface : c'est l'occasion de requalifier l'usage et la lecture urbaine de la maison.
Questions fréquentes
Quelle surface peut-on ajouter sans permis de construire ?
En zone couverte par un PLU, jusqu'à 40 m² de surface de plancher, une déclaration préalable suffit. Hors PLU, le seuil tombe à 20 m². Au-delà, le permis de construire est obligatoire. Si la surface totale après travaux dépasse 150 m², le recours à un architecte devient également obligatoire.
Faut-il un architecte pour une extension de moins de 150 m² ?
Réglementairement, non, en deçà de 150 m² total après travaux, on peut déposer le permis sans architecte. Pratiquement, beaucoup de propriétaires choisissent quand même un architecte sur les projets ambitieux : pour la qualité du projet, le respect du PLU souvent complexe, le suivi technique du chantier, et la garantie d'un dossier solide.
Combien coûte une extension au m² en Île-de-France ?
Les fourchettes varient selon le système constructif, les finitions, les contraintes du site et la complexité du raccord. Sur nos projets IDF 2023-2025, nous observons des budgets de 1 200 à 3 000 € HT/m² pour une extension classique. Les projets en site occupé, en zone protégée, ou avec contraintes structurelles importantes peuvent dépasser ces fourchettes.
Combien de temps prend une extension ?
Entre la première étude et la livraison, un projet d'extension de maison prend généralement 12 à 18 mois : 4 à 6 mois d'études et de permis, 2 mois de purge des recours, 6 à 9 mois de chantier pour une extension type 65 m².
Quel est le meilleur matériau pour une extension ?
Cela dépend du contexte. La maçonnerie traditionnelle reste pertinente quand on veut une continuité avec un existant en pierre ou brique. L'ossature bois est appréciée pour sa rapidité, sa légèreté et ses performances thermiques. Le mixte (rez-de-chaussée maçonné, étage bois) est fréquent. Le choix se fait au cas par cas, en fonction du PLU, de la structure existante et du projet architectural.
Comment éviter les fissures entre l'extension et l'existant ?
Les fissures viennent généralement de tassements différentiels entre l'ancien et le neuf. Trois précautions : étude géotechnique pour calibrer les fondations, joint de dilatation correctement positionné, et choix de matériaux compatibles. Le rôle du bureau d'études structure et de l'architecte est précisément de prévenir ces défauts par la conception.
Vous envisagez une extension en Île-de-France ?
La lecture du lieu et l'étude de faisabilité fixent les bonnes bases d'un projet réussi.
