Changement de destination : transformer un local existant en Île-de-France
Sommaire
Transformer un commerce en logement, un bureau en cabinet médical, un hangar en équipement collectif, c'est procéder à un changement de destination. La règle est précise : neuf grandes destinations, vingt-et-une sous-destinations, autorisations spécifiques. À Paris, s'ajoute la notion distincte de changement d'usage, qui obéit à un autre cadre. Cette page éclaire la distinction, la méthode et les autorisations à anticiper, en s'appuyant sur notre projet de maison médicale à Saint-Ouen, mené sur une maison de ville et son hangar arrière.
Qu'est-ce qu'un changement de destination ?
Un changement de destination est la modification de la fonction d'un bâtiment existant, encadrée par les articles R.151-27 et R.151-28 du Code de l'urbanisme.
L'article R.151-27 définit cinq destinations principales : exploitation agricole et forestière, habitation, commerce et activités de service, équipements d'intérêt collectif et services publics, autres activités des secteurs secondaire ou tertiaire. L'article R.151-28 les décompose en vingt-et-une sous-destinations.
Le passage d'une destination à une autre relève d'un changement de destination, soumis à autorisation d'urbanisme. À Paris uniquement, s'ajoute la notion de changement d'usage (article L.631-7 du Code de la construction et de l'habitation), qui contrôle la transformation de logements en locaux commerciaux ou de bureaux. Les deux notions ne se confondent pas et peuvent se cumuler.
Les étapes d'un changement de destination
Étape 1 Lecture du PLU et faisabilité
Le PLU communal indique quelles destinations et sous-destinations sont autorisées dans chaque zone. Une zone urbaine résidentielle peut autoriser l'habitation et certains services, mais interdire les bureaux ou les activités tertiaires. Avant d'engager un projet, on vérifie que la destination cible est bien admise dans la zone du bien. À Paris, le PLU bioclimatique 2024 définit ces règles pour chaque secteur. Une étude de faisabilité réglementaire permet de sécuriser la décision avant d'engager les frais d'études.
Étape 2 Identification destination vs sous-destination
C'est le point que beaucoup confondent. Transformer un bureau en logement n'est pas un changement de destination simple : on passe de la destination "Commerce et activités de service" / sous-destination "bureau" à la destination "Habitation". En revanche, transformer un commerce de proximité en restaurant reste dans la même destination "Commerce et activités de service" mais change de sous-destination, ce qui peut aussi être soumis à autorisation selon le PLU.
Étape 3 Choix de l'autorisation : DP, PC ou PC modificatif
Le changement de destination sans travaux modifiant les structures porteuses ou les façades relève de la déclaration préalable. Dès qu'il y a modification structurelle ou de façade — ce qui est presque toujours le cas en pratique — c'est un permis de construire. Si un permis a déjà été obtenu et que le changement de destination intervient après, on peut passer par un permis de construire modificatif.
Étape 4 Cas particulier de Paris : changement d'usage
À Paris, transformer un logement en local autre (bureau, meublé touristique de courte durée) relève du changement d'usage, distinct du changement de destination. La règle, durcie en 2021, impose souvent une compensation : transformer en logement une surface équivalente ailleurs dans Paris, dans le même arrondissement, voire dans la même zone tendue. La Direction du Logement et de l'Habitat (DLH) instruit ces dossiers, au titre de l'article L.631-7 du Code de la construction et de l'habitation.
Étape 5 Étude technique et réglementaire
Un changement de destination impose le respect des réglementations applicables à la destination cible. Un local devenu logement doit respecter les surfaces et hauteurs minimales du Code de la construction et de l'habitation — notamment 14 m² et 33 m³ pour une pièce principale — l'isolation thermique et acoustique, l'accessibilité. Un local devenu équipement recevant du public doit répondre aux normes ERP. L'écart entre l'existant et la cible définit l'ampleur des travaux.
Étape 6 Permis et instruction
Le dossier de permis de construire pour changement de destination contient les pièces classiques (plans, notices, photos, insertion paysagère) plus une notice spécifique sur le changement de destination. L'instruction dure 2 à 3 mois selon la commune et le programme. Si la zone est en secteur sauvegardé ou aux abords d'un monument historique, l'avis de l'Architecte des Bâtiments de France (ABF) est requis et peut allonger les délais.
Étape 7 Travaux et conformité finale
Les travaux suivent le permis. À la livraison, la déclaration d'achèvement et de conformité (DAACT) atteste de la conformité au permis. Le changement de destination prend effet pleinement à ce moment, et la fiscalité (taxe foncière) peut être révisée selon la nouvelle destination.
Repères chiffrés et réglementaires
| Critère | Valeur indicative | Source |
|---|---|---|
| Nombre de destinations principales | 5 | Code urbanisme R.151-27 |
| Nombre de sous-destinations | 21 | Code urbanisme R.151-28 |
| Changement de destination sans travaux structurels | Déclaration préalable | Code urbanisme R.421-17 |
| Changement de destination avec travaux structurels | Permis de construire | Code urbanisme R.421-14 |
| Délai instruction PC | 2 à 3 mois | Service-public.fr |
| Surface minimale d'un logement | 14 m² et 33 m³ | Code construction L.111-6-1 |
| Hauteur sous plafond minimale logement | 2,20 m (pièce principale) | Code construction R.111-2 |
| Compensation changement d'usage Paris | Variable selon arrondissement | Mairie de Paris (DLH) |
| Avis ABF en zone protégée | Obligatoire, +1 mois instruction | Code patrimoine L.621-31 |
Points de vigilance
⚠️ Confondre destination et sous-destination. Transformer un bureau en logement, c'est changer de destination. Transformer une boutique en restaurant, c'est changer de sous-destination, mais ce peut aussi être soumis à autorisation selon le PLU.
⚠️ Confondre changement de destination et changement d'usage. À Paris, les deux notions coexistent. Le changement d'usage relève du Code de la construction et de l'habitation (article L.631-7), pas du Code de l'urbanisme. Il vise spécifiquement les logements transformés en autre chose.
⚠️ Sous-estimer les normes de la destination cible. Un bureau devenu logement doit respecter les surfaces minimales (14 m², 33 m³) et toutes les exigences thermiques, acoustiques et d'accessibilité du Code de la construction et de l'habitation.
⚠️ Oublier le règlement de copropriété. Si le bien est en copropriété, le règlement peut interdire ou encadrer le changement de destination. Une autorisation d'urbanisme ne dispense pas de l'accord de la copropriété.
⚠️ Sous-estimer la fiscalité post-travaux. La taxe foncière et la taxe d'aménagement peuvent évoluer fortement selon la nouvelle destination.
Cas pratique — maison médicale à Saint-Ouen-sur-Seine (93)
Au sud du marché aux puces, la rue Ambroise-Croizat suit une typologie récurrente du quartier de Saint-Ouen-sur-Seine, en Seine-Saint-Denis. Une maison de ville en front de rue, et derrière, dans la profondeur d'une parcelle allongée, un hangar de stockage hérité de l'économie chineuse. Cette double figure, l'habitat sur rue et le commerce dans la cour, a fait Saint-Ouen autant que la brique de ses façades.
Le projet réunit les deux édifices en une seule maison médicale de 496 m², pour un cabinet pluridisciplinaire réunissant plusieurs spécialités de médecine et de paramédecine. Il s'agit ici d'un véritable changement de destination : l'ensemble passe d'une destination mixte habitation/commerce à une destination "Équipements d'intérêt collectif et services publics" (sous-destination "locaux et bureaux des administrations publiques et assimilés", ici activité médicale).

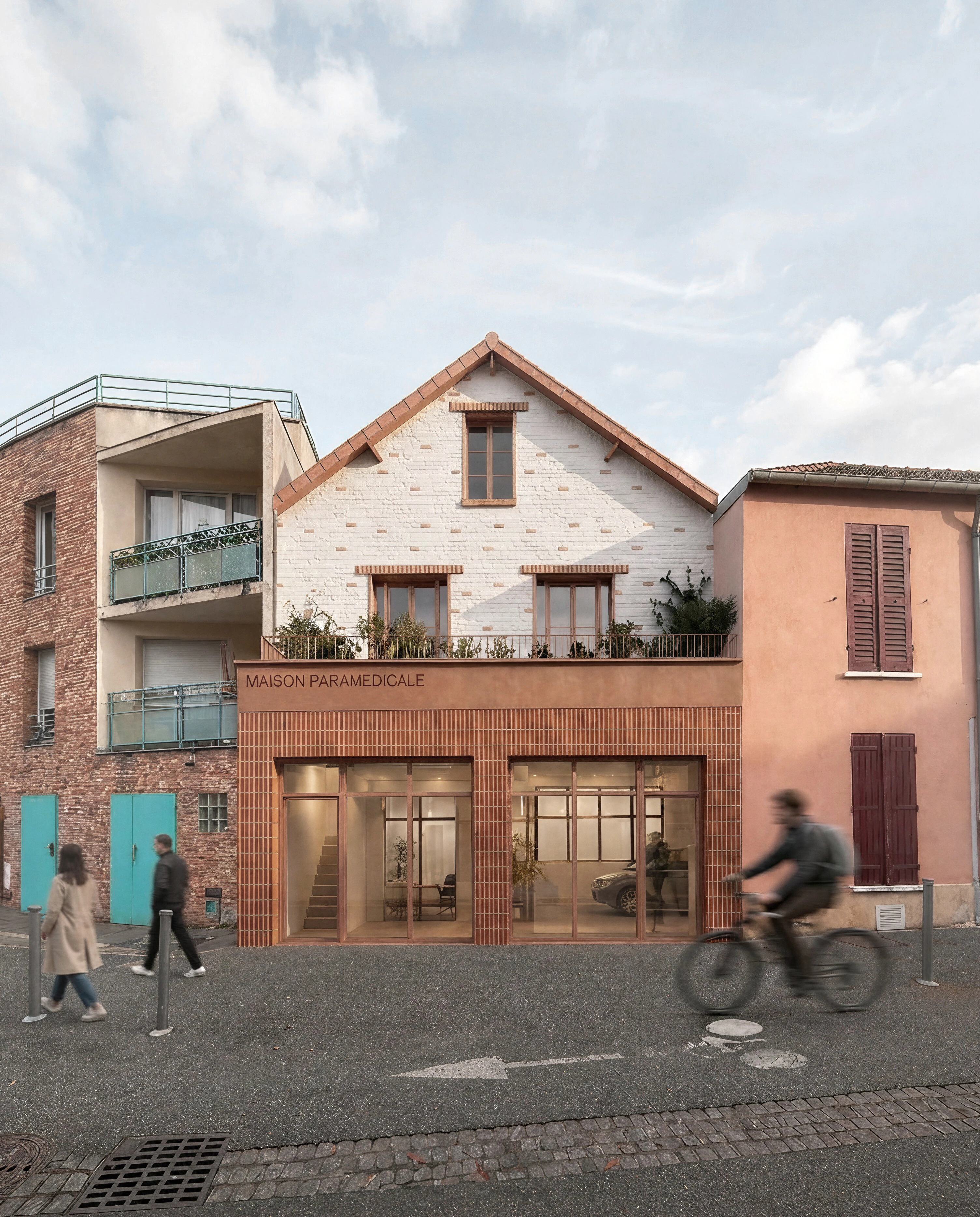

Sur la rue, la maison de ville reçoit l'accueil et les premiers cabinets. Au rez-de-chaussée, une grande baie est percée dans la maçonnerie pour donner au programme la présence qu'il appelle. La façade existante, peinte en blanc dans une époque qui voulait l'effacer, est libérée d'une brique sur deux : sous l'enduit reparaît le rouge de la terre cuite, et le pan de mur retrouve, par ce motif, le rythme des façades du voisinage.
À l'arrière, le hangar restructuré devient un grand plan libre. Surélevé d'un niveau et coiffé d'une toiture-verrière, il offre la flexibilité d'usages que le programme appelle. La silhouette à deux pans des halles de Saint-Ouen est conservée, ses proportions ajustées. Le plan libre reçoit la kinésithérapie en grandes travées sous la verrière, et la balnéothérapie au rez-de-chaussée.
→ Voir le projet complet : Maison médicale — Saint-Ouen
TBA Architecture intervient sur des projets de changement de destination en Île-de-France. Voir également notre programme de logements collectifs à Reims, qui engage une transformation similaire à l'échelle d'un immeuble.
À retenir
- 5 destinations principales et 21 sous-destinations selon les articles R.151-27 et R.151-28 du Code de l'urbanisme.
- Le PLU communal définit ce qui est autorisé dans chaque zone.
- À Paris, le changement d'usage (L.631-7 CCH) est distinct du changement de destination.
- Sans travaux structurels, déclaration préalable suffit ; avec travaux, c'est un permis de construire.
- La destination cible impose ses propres normes : surfaces minimales, accessibilité, ERP, thermique.
Questions fréquentes
Quelle est la différence entre changement de destination et changement d'usage ?
Le changement de destination relève du Code de l'urbanisme (R.151-27 et R.151-28) et s'applique partout en France. Il vise la modification de la fonction d'un bâtiment au sens du PLU. Le changement d'usage relève du Code de la construction et de l'habitation (L.631-7) et s'applique uniquement à Paris (et villes de plus de 200 000 habitants). Il vise spécifiquement les logements transformés en autre chose, comme un meublé touristique ou un bureau. Les deux notions peuvent se cumuler à Paris.
Faut-il un permis pour transformer un bureau en logement ?
Oui, presque toujours. La transformation passe d'une destination à une autre (de "Commerce et activités de service" — sous-destination "bureau" — à "Habitation"). S'il y a modification de la structure, de la façade ou du volume, c'est un permis de construire. Sans modification, une déclaration préalable peut suffire, mais c'est rare en pratique.
Quelles destinations existent au sens du Code de l'urbanisme ?
Cinq destinations principales (R.151-27) : exploitation agricole et forestière ; habitation ; commerce et activités de service ; équipements d'intérêt collectif et services publics ; autres activités des secteurs secondaire ou tertiaire. Vingt-et-une sous-destinations les détaillent (R.151-28).
Combien coûte un changement de destination ?
Le coût dépend essentiellement des travaux nécessaires pour mettre l'existant aux normes de la nouvelle destination. Le seul changement administratif coûte le prix du dépôt de permis. Les travaux d'adaptation peuvent représenter de quelques milliers d'euros (cloisonnement, équipements) à plusieurs centaines de milliers (mise aux normes ERP, isolation, accessibilité).
Combien de temps dure la procédure ?
L'instruction du permis de construire pour changement de destination dure 2 à 3 mois. En zone protégée, l'avis ABF ajoute 1 mois. Le délai de recours des tiers est de 2 mois après affichage. À Paris, un changement d'usage avec compensation peut allonger les délais de plusieurs mois.
Mon PLU autorise-t-il un changement de destination ?
Le PLU communal indique pour chaque zone les destinations admises, restreintes ou interdites. Un secteur d'activités peut interdire l'habitation, une zone résidentielle peut interdire les bureaux. La consultation du règlement de la zone concernée est l'étape préalable indispensable.
Que faire si le règlement de copropriété interdit le changement de destination ?
L'autorisation d'urbanisme accordée par la mairie ne dispense pas de l'accord de la copropriété. Si le règlement de copropriété interdit la nouvelle destination — par exemple un commerce dans un immeuble à usage exclusif d'habitation — il faut soit obtenir une modification du règlement par vote en AG, soit renoncer au projet.
