Transformer un appartement parisien en cabinet médical suppose de vérifier son usage, sa destination urbanistique, les règles de copropriété et les conditions d’accueil des patients. Ces vérifications concernent aussi bien un médecin seul qu’un regroupement de praticiens. Une étude de faisabilité permet de confronter le programme au local avant l’achat, la signature du bail ou le lancement des travaux.
Un appartement peut disposer de plusieurs pièces et rester difficile à convertir. L’entrée se trouve parfois après quelques marches. Une pièce prévue pour la consultation devient trop petite après élargissement du couloir. Le regroupement envisagé peut aussi dépasser les possibilités administratives du local. L’étude doit lire ensemble le plan, le fonctionnement du cabinet et les règles applicables.
Le local doit être étudié avant l’engagement
La faisabilité commence par les documents du bien et par une visite. L’annonce immobilière décrit un usage apparent ; elle ne démontre pas sa régularité administrative. La présence d’un ancien occupant professionnel ne suffit pas davantage à établir les droits du futur cabinet.
Les premières pièces utiles sont le plan coté, le titre ou projet de bail, le règlement de copropriété et les autorisations antérieures disponibles. Les procès-verbaux d’assemblée générale peuvent préciser les décisions concernant l’entrée, l’ascenseur ou la façade. Des photographies du parcours depuis l’espace public complètent le dossier.
L’étude de faisabilité immobilière rapproche ces informations du programme souhaité. Elle permet d’identifier les points bloquants, les variantes possibles et les vérifications à poursuivre avec les services compétents.
Usage et destination répondent à deux questions différentes
Le changement d’usage concerne la protection des logements parisiens. L’autorisation applicable dépend notamment de l’adresse, de l’étage, de l’activité et du demandeur. La Ville distingue plusieurs situations, dont l’exercice des professions libérales réglementées. Une installation en rez-de-chaussée ne doit pas être assimilée à une dispense générale. Les modalités sont précisées dans la procédure parisienne de changement d’usage.
Le règlement parisien prévoit des conditions particulières pour certaines installations sans compensation. Le nombre de professionnels, la surface et le quartier peuvent compter. Une structure regroupant des praticiens et une SCI propriétaire n’occupent pas le même rôle dans le dossier. Le montage doit être examiné au regard des articles du règlement municipal applicables à la situation.
Pour certaines professions libérales réglementées exercées par des personnes physiques, l’article 4 prévoit une limite de 50 m² par professionnel et de 150 m² par local. Ce régime concerne les quartiers hors prédominance de bureaux et comporte des conditions. D’autres dispositions traitent les quartiers prioritaires et le remplacement par un professionnel de même profession. Pour les demandes fondées sur l’article 4.3, le rez-de-chaussée bénéficie d’un régime distinct, limité à 50 m² par local dans le 8e arrondissement. Ces surfaces encadrent une autorisation possible ; elles ne constituent pas des droits automatiquement acquis.
La destination relève, elle, du droit de l’urbanisme. Le passage d’un appartement à une activité médicale appelle une qualification du programme et des travaux. Le guide du changement de destination d’un local explique cette distinction et les autorisations associées. Un accord sur l’usage ne remplace pas la décision d’urbanisme.
Exercer seul ou à plusieurs change le programme à étudier
Un cabinet individuel et un regroupement pluridisciplinaire ne se dimensionnent pas à partir du seul nombre de bureaux. Il faut préciser les professions, les horaires, la présence simultanée des praticiens, les accompagnants et l’organisation de l’accueil.
Un planning alterné peut réduire certaines occupations simultanées. Il ne dispense pas de justifier les hypothèses retenues. Une salle dédiée à des soins, une consultation avec examen et une activité nécessitant du mouvement demandent des espaces différents.
La faisabilité compare alors plusieurs plans. Elle vérifie les cabinets réellement utilisables, la confidentialité, le rangement, les points d’eau et les circulations. Les surfaces partagées doivent rester suffisantes lorsque plusieurs consultations se terminent ensemble. Le nombre de cabinets annoncé dans une annonce constitue une hypothèse à tester.
La conception d’un cabinet médical prolonge cette étude par le travail sur les usages, l’acoustique et la qualité des espaces de soins.
La copropriété intervient sur l’activité et sur les travaux
Le règlement de copropriété doit être lu avant de dessiner la transformation. L’activité projetée, la destination de l’immeuble et les droits attachés au lot doivent être compatibles. Le traitement des travaux dépend ensuite de ce qu’ils affectent, notamment les parties communes et l’aspect extérieur. Ces principes découlent de la loi fixant le statut de la copropriété.
En pratique, la préparation porte souvent sur la porte d’entrée, les équipements techniques et les raccordements. Une rampe sur une partie commune ou une intervention sur la façade ne se décide pas depuis le seul plan intérieur.
Le dossier destiné à la copropriété doit montrer l’intervention et son fonctionnement. Des plans lisibles permettent de discuter l’emprise, les passages et les conséquences pour les autres occupants. Un échange avec le syndic prépare cette présentation ; il ne remplace pas une décision requise de l’assemblée générale.
Un étage sans ascenseur appelle une étude d’accessibilité

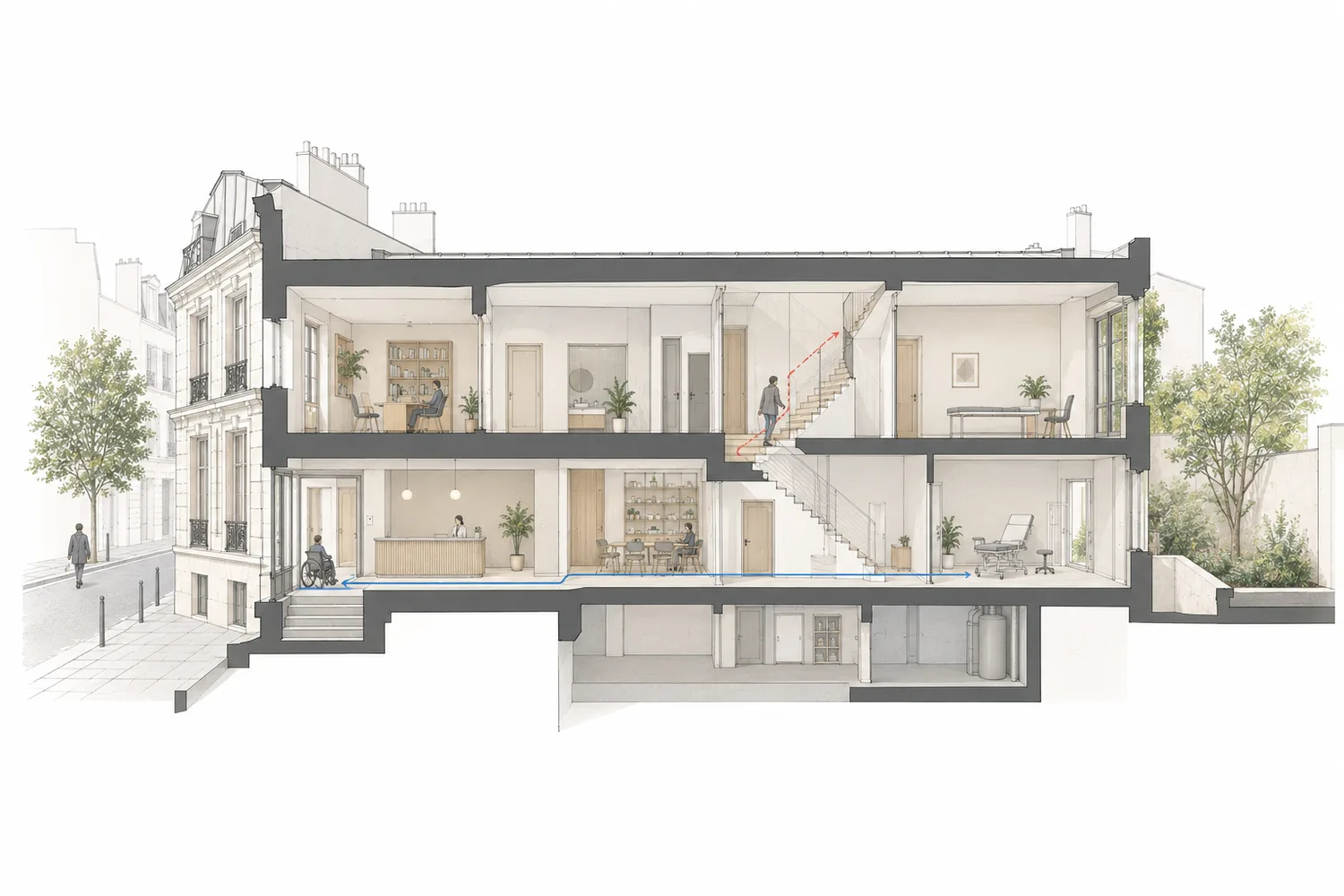

L’accessibilité se vérifie depuis l’arrivée dans l’immeuble jusqu’aux prestations proposées. Le relevé doit intégrer marches, portes, paliers, circulations et équipements. La seule présence d’un ascenseur ne prouve pas que ce parcours est accessible.
Lorsque des prescriptions ne peuvent être respectées dans le bâti existant, une demande de dérogation peut être examinée. L’absence d’ascenseur ne vaut pas accord. La demande doit viser une règle précise et être justifiée selon le cadre de l’article R164-3 du Code de la construction et de l’habitation.
L’étude commence par les alternatives : autre distribution, prestations au niveau accessible, équipement élévateur lorsque sa réalisation est envisageable. Leur pertinence dépend du fonctionnement réel du cabinet. Le guide consacré aux dérogations d’accessibilité ERP détaille cette préparation.
Quatre démarches distinctes, trois services à Paris
Transformer un appartement en cabinet médical peut engager quatre démarches. Chacune répond à une question différente et aucune ne remplace les autres : le changement d’usage protège le logement, le changement de destination qualifie le projet au regard du PLU, la déclaration préalable ou le permis de construire autorise les travaux au titre de l’urbanisme, et l’autorisation de travaux contrôle l’établissement recevant du public.
| Démarche | Ce qu’elle contrôle | Service à Paris |
|---|---|---|
| Changement d’usage | La transformation d’un local d’habitation en local professionnel, au titre de la protection du logement (CCH, art. L631-7, et règlement municipal) | Ville de Paris, Direction du Logement et de l’Habitat, Bureau des changements d’usage |
| Changement de destination | Le passage de la destination habitation à une activité de service accueillant une clientèle, au sens du PLU. Ce n’est pas une demande en soi : il s’instruit dans la déclaration préalable ou le permis de construire | Ville de Paris, Direction de l’Urbanisme, BASU (Bureau accueil et service à l’usager), dans le dossier d’urbanisme |
| Déclaration préalable ou permis de construire | L’autorisation d’urbanisme : déclaration préalable pour un changement de destination sans travaux sur la façade ni sur la structure porteuse, permis de construire dans le cas contraire (C. urb., R421-14 et R421-17) | Direction de l’Urbanisme, BASU, qui instruit la déclaration préalable ou le permis |
| Autorisation de travaux ERP | L’accessibilité du cabinet et, selon sa catégorie, la sécurité contre l’incendie (Cerfa 13824, CCH art. L122-3 et R122-7) | Avis de la Préfecture de police sur la sécurité et l’accessibilité ; décision délivrée au nom de l’État par le maire |
La Ville de Paris conseille de déposer en parallèle le dossier de changement d’usage et le dossier d’urbanisme. Les travaux ne peuvent pas commencer avant l’autorisation de changement d’usage. L’une ne préjuge pas de l’autre : la déclaration préalable obtenue ne vaut pas autorisation de changement d’usage, et inversement. Les dossiers doivent décrire le même programme, avec des plans identiques.
Le volet ERP suit son propre régime. Depuis le décret n° 2025-1100 du 19 novembre 2025, entré en vigueur le 21 novembre 2025, la demande d’autorisation au titre de l’incendie n’est pas exigée pour les ERP de 5e catégorie sans hébergement du public. Une description succincte des travaux est communiquée à l’autorité de police. Cette disposition ne supprime ni les obligations de sécurité ni l’autorisation au titre de l’accessibilité.
Une présentation préalable aux services peut éclairer la préparation ; elle ne constitue ni une autorisation de travaux ni une autorisation d’exercer la médecine.
Combien de temps faut-il compter ?
Deux délais s’additionnent : la préparation des dossiers, puis leur instruction par l’administration après le dépôt. Chez TBA architecture, la production d’un dossier prend d’une à trois semaines, selon sa complexité et son urgence. Les délais d’instruction ci-dessous courent à partir d’un dossier complet ; une demande de pièces complémentaires les suspend.
| Démarche | Délai d’instruction | Source |
|---|---|---|
| Changement d’usage | 2 mois | Ville de Paris, fiche procédure |
| Déclaration préalable | 1 mois, porté à 2 mois aux abords d’un monument historique ou en site patrimonial remarquable | C. urb., R423-23 et R423-24 |
| Permis de construire valant autorisation de travaux ERP | 5 mois | C. urb., R423-28 |
| Autorisation de travaux ERP seule | 4 mois ; sans réponse, elle est considérée comme accordée, sauf refus d’une dérogation | CCH, R122-16, R122-21 et R122-17 |
| Recours des tiers sur la déclaration préalable ou le permis | 2 mois à compter de l’affichage sur le terrain | C. urb., R600-2 |
Pour un cabinet installé sans travaux sur la façade ni sur la structure, les dossiers déposés en parallèle conduisent à environ quatre mois d’instruction : l’autorisation de travaux ERP est la plus longue. Avec une à trois semaines de préparation, il faut donc compter quatre à cinq mois entre le lancement des dossiers et le début des travaux d’aménagement. Un permis de construire ou une demande de dérogation allongent ce calendrier.
La faisabilité produit une décision argumentée
TBA architecture étudie le local et le programme pour établir les conditions de transformation. La mission peut comprendre un relevé, des scénarios de distribution et une synthèse des démarches. Son contenu est défini selon les documents disponibles et les incertitudes du bien.
L’étude distingue ce qui paraît compatible, ce qui nécessite une adaptation et ce qui dépend encore d’une décision extérieure. Elle identifie les études complémentaires et les incidences sur le calendrier. Ces éléments peuvent ensuite servir au notaire ou au conseil chargé de préparer les engagements contractuels.
Le guide de l’architecte de cabinet médical complète cette page : classement de l’établissement, règle des dix-neuf personnes, autorisations selon les travaux et cas pratique d’une maison médicale en Seine-Saint-Denis.
Repères réglementaires
| Sujet | Source officielle |
|---|---|
| Changement d’usage à Paris | Ville de Paris, exercer une activité dans un logement |
| Déclaration préalable pour un changement de destination | Ville de Paris, fiche BASU n° 3 |
| Changement de destination | Cadre des changements de destination |
| Délai du changement d’usage, dépôts en parallèle | Ville de Paris, fiche « changement d’usage et changement de destination » |
| Délai du permis valant autorisation ERP | Service-public.fr, permis valant autorisation L122-3 |
| Autorisation de travaux, 5e catégorie | CCH, article R122-7 |
Repères vérifiés sur les sources officielles le 4 octobre 2026, dans la version en vigueur à cette date.
Questions fréquentes
Peut-on étudier le local avant d’en être propriétaire ?
Oui. Les documents du vendeur, l’accès au bien et un programme suffisamment défini permettent une première étude. Pour le dépôt administratif, la qualité du demandeur et son titre doivent être vérifiés. La FAQ parisienne mentionne notamment la promesse de vente et le bail sous condition suspensive.
Un cabinet pluridisciplinaire relève-t-il automatiquement de la 5e catégorie ?
Non. Le classement dépend de l’activité et des effectifs retenus selon les textes applicables. Le nombre de praticiens ne suffit pas à le déterminer. Le guide du classement des ERP expose les distinctions entre type, catégorie et calcul de l’effectif.
Peut-on reprendre les autorisations de l’ancien praticien ?
Il faut examiner leur nature, leur titulaire et leurs conditions. Une autorisation attachée à une personne ne doit pas être considérée comme transférable avec le local. Les nouveaux travaux, le programme et les conditions d’accueil doivent également être comparés au dossier antérieur.
La faisabilité garantit-elle l’ouverture du cabinet ?
Elle établit les possibilités et les conditions du projet au stade étudié. Les décisions administratives et de copropriété restent distinctes. Son utilité est de repérer les difficultés avant l’engagement et de préparer un projet argumenté, avec des hypothèses explicites.
Étudier un appartement pour un cabinet médical
Pour une première étude, l’adresse du bien, les plans disponibles, les professions envisagées et le nombre de praticiens constituent une base utile. TBA architecture intervient à Paris et en Île-de-France, de la faisabilité à la conception et aux dossiers nécessaires au projet.
